Gestão de portfólio lean no SAFe: financiar fluxo de valor, não projeto
Orçamento por projeto obriga a montar um custo a cada iniciativa. Orçamento por fluxo de valor já está montado quando a iniciativa aparece.
· 12 min de leitura
Revisado em
Lean Portfolio Management é a competência do SAFe que conecta estratégia a execução, e a decisão central dela é uma troca: financiar fluxo de valor em vez de projeto.

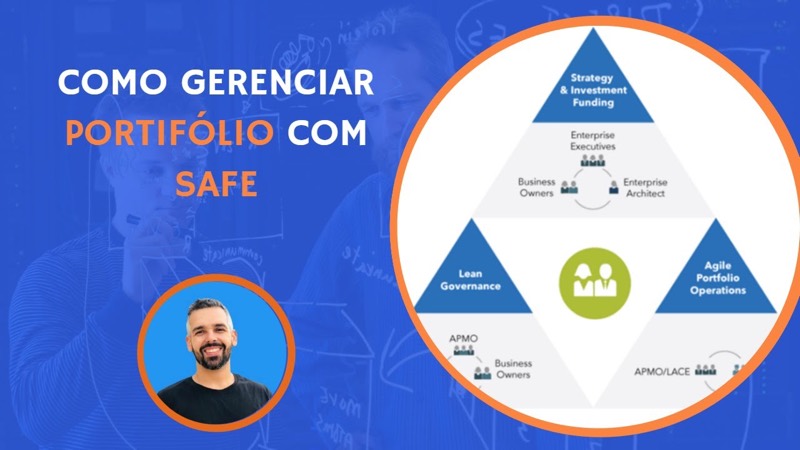

A competência cobre três áreas: estratégia e financiamento do investimento, operações ágeis do portfólio, e governança enxuta. Mas se houver uma coisa para levar deste artigo, é a diferença que essa troca de unidade de financiamento produz.
Na maioria dos diálogos sobre estratégia, os executivos acabam falando de coisas totalmente diferentes, porque ninguém sabe exatamente o significado de visão e de estratégia, e as pessoas nunca chegam a um acordo sobre o posicionamento certo de cada um desses temas.
Geoffrey Moore
O portfólio como conjunto de fluxos de valor
O SAFe trata o portfólio como um conjunto de fluxos de valor de desenvolvimento. Cada fluxo é responsável por criar, apoiar e manter soluções, entregues a clientes internos ou externos. O portfólio apoia os fluxos, e os fluxos entregam pelos Agile Release Trains.
Essa é a mudança de unidade que sustenta todo o resto. Não existe portfólio de projetos: existe portfólio de fluxos que produzem valor de forma contínua.
Visão de portfólio: o estado atual e o desejado
Para definir um portfólio de forma clara, o SAFe usa o canvas de portfólio, que explicita domínio, elementos e o estado atual do fluxo de valor em uma página.
O canvas é preenchido duas vezes: estado atual e estado futuro. E a diferença entre os dois é o que interessa, porque ela é a lacuna que o portfólio precisa fechar. Os épicos existem para fechar essa lacuna.
Para identificar os estados, o framework recomenda duas ferramentas, e a distinção entre elas costuma ser ignorada:
SWOT serve para descobrir a situação atual do fluxo de valor, produto ou portfólio.
TOWS usa os mesmos quatro elementos, mas para identificar opções estratégicas que levem a um estado futuro melhor.
Ou seja, uma diagnostica, a outra propõe. Usar SWOT nas duas etapas produz um retrato do presente duas vezes.
Antes da prova Teste seu nível com 30 questões no formato da prova do SAFe Agilist
Épicos: as iniciativas que fecham a lacuna
Épico é uma iniciativa significativa de desenvolvimento de solução, em dois tipos:
Épico de negócio, que entrega valor diretamente.
Épico habilitador, que sustenta a Architectural Runway, ou seja tudo que precisa existir para que os épicos de negócio sejam possíveis.
Cada épico é descrito com quatro campos: declaração de valor, hipótese de resultado, indicadores preditivos e requisitos não funcionais.
Repare no segundo campo. Hipótese de resultado, e não resultado esperado. A escolha da palavra assume que o épico pode não entregar o que se imaginou, e é isso que permite interrompê-lo depois sem que a interrupção seja lida como fracasso de quem propôs.
Épico de portfólio é transversal, atravessa vários fluxos de valor, e por isso exige quatro coisas: caso de negócio lean, definição de um MVP, um Epic Owner responsável, e aprovação do LPM.
O Kanban de portfólio
O Portfolio Kanban representa visualmente o fluxo de épicos, e o que ele entrega vai além de visibilidade:
- Torna visíveis as iniciativas de negócio
- Estrutura o processo de decisão
- Limita o trabalho em progresso
- Evita expectativa irreal
- Dá base transparente para decidir
O terceiro item é o que faz diferença e o mais ignorado. Limite de trabalho em progresso no nível de portfólio significa que a organização não pode ter trinta iniciativas grandes "em andamento" ao mesmo tempo. É o mesmo mecanismo do Kanban de time, aplicado onde ele é politicamente mais difícil.
Orçamento: o problema que o SAFe tenta resolver
Aqui está o argumento mais forte da competência, e ele merece ser lido com atenção por quem responde por orçamento.
Orçamento baseado em projeto e centro de custo gera três coisas: sobrecarga administrativa, conflito e lentidão. O motivo é estrutural. Cada projeto exige montar um orçamento próprio, reunindo vários centros de custo, o que demanda coordenar pessoas e sincronizar agenda entre áreas e custos. São vários orçamentos para criar um único orçamento de projeto.
E isso não é só burocracia: é custo do atraso. Enquanto a conta é montada, a iniciativa não anda.
A resposta do SAFe é financiar fluxo de valor, não projeto. As consequências são diretas:
- Controle total do gasto, sem análise de variação de custo que gera atraso
- Sem realocação de recurso a cada mudança
- Sem o jogo de encontrar o culpado pelo excesso
- Orçamento não é afetado por mudança de funcionalidade ou de prioridade
O último item é o ponto. Como o dinheiro está no fluxo, e não na lista de funcionalidades, mudar de prioridade não exige reaprovação orçamentária. É o que torna possível repriorizar sem custo político.
Lean Budget Guardrails
Financiar fluxo sem controle nenhum não funciona. Os guardrails são os limites acordados dentro dos quais o fluxo decide sozinho:
- Manter os horizontes de investimento
- Usar toda a capacidade alocada da equipe
- Aprovar iniciativas de épico
- Manter os Business Owners engajados
A ideia é liberdade dentro de fronteira, em lugar de aprovação item por item. É a mesma lógica de governança que se aplica a IA ou a qualquer tecnologia nova: controle que permite escala, em vez de controle que impede movimento.
Temas estratégicos
Os temas estratégicos são os objetivos de negócio diferenciadores que conectam o portfólio à estratégia da empresa. Determinam o estado futuro, dão contexto à visão de portfólio e ao orçamento lean.
Um exemplo concreto de tema estratégico: "expandir a entrega dos produtos para todo o Brasil".
Eles influenciam a visão, o Kanban e o backlog do portfólio, e ajudam a definir os guardrails. E aqui vale registrar uma atualização do SAFe 6.0: os OKRs foram incorporados ao framework, e são descritos como geralmente a melhor forma de expressar tema estratégico, embora o uso seja opcional.
Operações ágeis do portfólio
A segunda área da competência cuida de coordenar e sustentar a execução.
O princípio é descentralizar a execução da estratégia pelos Agile Release Trains. Mas descentralizar sem pensamento sistêmico produz trens desalinhados, e por isso a coordenação continua sendo necessária.
Três estruturas dão esse apoio: o VMO, o LACE e as comunidades de prática.
Uma nota de nomenclatura importante: o antigo APMO (Agile Program Management Office) foi renomeado no SAFe 6.0 para VMO (Value Stream Management Office), com foco mais amplo em entender, medir e melhorar o fluxo de valor em todo o negócio. Material anterior a 2023, incluindo boa parte do que circula em português, usa APMO.
A troca de nome carrega a troca de intenção, e ela vem de mais longe. Muitas organizações abandonaram a mentalidade de PMO, de escritório de projetos, porque decisão centralizada e mentalidade tradicional minam inovação e capacidade de mudança. O VMO opera de outro jeito: estabelece práticas, métricas objetivas e padrões, e apoia RTEs e Scrum Masters, em vez de controlar projeto.
O LACE, centro de excelência lean-agile, pode ser grupo autônomo ou parte do VMO, e responde pela melhoria contínua da adoção. É a fonte de energia que sustenta a mudança organizacional quando o entusiasmo inicial passa.
Coordenar fluxos de valor
A maior parte dos fluxos opera de forma independente, e o SAFe argumenta que coordená-los rende benefício que a concorrência não consegue igualar facilmente.
O mecanismo é simples e vale registrar: quando pessoas de fluxos diferentes interagem, aparece um segundo olhar sobre processos que, de dentro, ninguém questiona.
Governança enxuta
A terceira área cuida de gasto, conformidade, auditoria, previsão de despesa e medição.
Previsão e orçamento dinâmicos. Em lugar de ciclo orçamentário fixo, revisão a cada seis meses ou quando um evento significativo justificar. Inclui compressão de custo futuro, previsto e histórico associado aos épicos.
Medir o desempenho do portfólio. Métricas mínimas para verificar três coisas: se a estratégia está sendo implementada, se o gasto está dentro dos limites acordados, e se os resultados melhoram de forma significativa. O critério que o SAFe destaca é fazer isso sem supervisão detalhada excessiva, que é o que diferencia medir de controlar.
Vale registrar outra atualização do 6.0 aqui: o ícone de métricas foi renomeado para Medir e Crescer, com três domínios de medição, que são resultado, fluxo e competência.
Conformidade enxuta. Aderência contínua a auditoria financeira interna e externa, exigência legal e regulação setorial, minimizando sobrecarga.
E o argumento a favor da continuidade é o mais prático de todos: em projeto tradicional, a verificação de conformidade acontece no fim, quando corrigir já é tarde e o resultado é retrabalho.
Os três eventos do LPM
Para que a gestão aconteça, três eventos em cadência:
| Evento | Para quê | Frequência |
|---|---|---|
| Revisão estratégica do portfólio | Alinhar estratégia, implementação e orçamento, e definir a visão. Acontece antes do PI Planning para que o trem receba o contexto atualizado. | Trimestral |
| Sincronização do portfólio | Ver como o portfólio progride: métricas, andamento dos épicos, impedimento e risco que pode reduzir velocidade. | Mensal |
| Orçamento participativo | Dar aos interessados a informação para decidir como investir o orçamento do portfólio. | Duas vezes ao ano |
Sobre o último, o SAFe faz uma observação que vale reter: se o orçamento é ajustado com menos frequência, o gasto fica fixo por muito tempo e limita a capacidade de mudar. Duas vezes ao ano é o equilíbrio proposto entre estabilidade e adaptação.
O que decide se funciona
Na minha visão, esta é a competência do SAFe mais difícil de adotar e a que mais explica adoções que ficam pela metade.
As outras competências são mudança de prática de time, e um time consegue tentar sozinho. Esta é mudança de como o dinheiro entra na organização, e nenhum time faz isso. Depende de finanças, de controladoria e de quem responde pelo orçamento aceitar financiar capacidade contínua em vez de escopo aprovado.
E existe um teste rápido para saber se a mudança é real: quando a prioridade de um fluxo de valor muda no meio do ano, alguém precisa reabrir um processo de aprovação de orçamento? Se a resposta é sim, o que existe é o vocabulário do LPM sobre a estrutura antiga.
Na sua organização, o orçamento de tecnologia é aprovado contra uma lista de entregas, ou contra a capacidade de um time que decide as entregas ao longo do caminho?
Perguntas
Dúvidas frequentes
O que é Lean Portfolio Management?
É a competência do SAFe que conecta estratégia a execução, financiando fluxos de valor em vez de projetos. Cobre três áreas: estratégia e financiamento do investimento, operações ágeis do portfólio e governança enxuta.
Qual a diferença entre financiar projeto e financiar fluxo de valor?
Projeto exige montar um orçamento por iniciativa, reunindo vários centros de custo, e cada mudança de escopo reabre a conta. Fluxo de valor tem orçamento contínuo dentro de limites acordados, então mudança de prioridade não exige reaprovação.
O que são épicos no SAFe?
São iniciativas grandes de solução, em dois tipos: de negócio, que entregam valor direto, e habilitadores, que sustentam a arquitetura. Épico de portfólio atravessa vários fluxos de valor e exige caso de negócio lean, definição de MVP, um Epic Owner e aprovação do LPM.
O que são Lean Budget Guardrails?
São os limites acordados dentro dos quais o fluxo de valor decide sozinho como gastar. Mantêm horizonte de investimento, uso da capacidade alocada, aprovação de épico e engajamento dos Business Owners. Dão liberdade dentro de fronteira, em vez de aprovação item por item.
Quais são os eventos do Lean Portfolio Management?
Três, em cadência: revisão estratégica do portfólio, normalmente trimestral e antes do PI Planning; sincronização do portfólio, mensal e mais operacional; e orçamento participativo, tipicamente duas vezes ao ano.
